原标题:
调试工作已完成,进入168小时满负荷试运行
大亚湾石化区综合能源站项目一期首台机组即将投产
惠州日报讯 (记者匡湘鄂 通讯员王宗仁 杨秀清)记者从广东粤电大亚湾综合能源有限公司获悉,大亚湾石化区综合能源站项目一期1号机组汽机发电机日前首次并网成功,标志着由国内组装的首台掺氢9HA.01型燃气轮机组项目朝商业运行迈出实质性一步。目前,1号机组调试工作已完成,进入168小时满负荷试运行,将于本月正式投产。

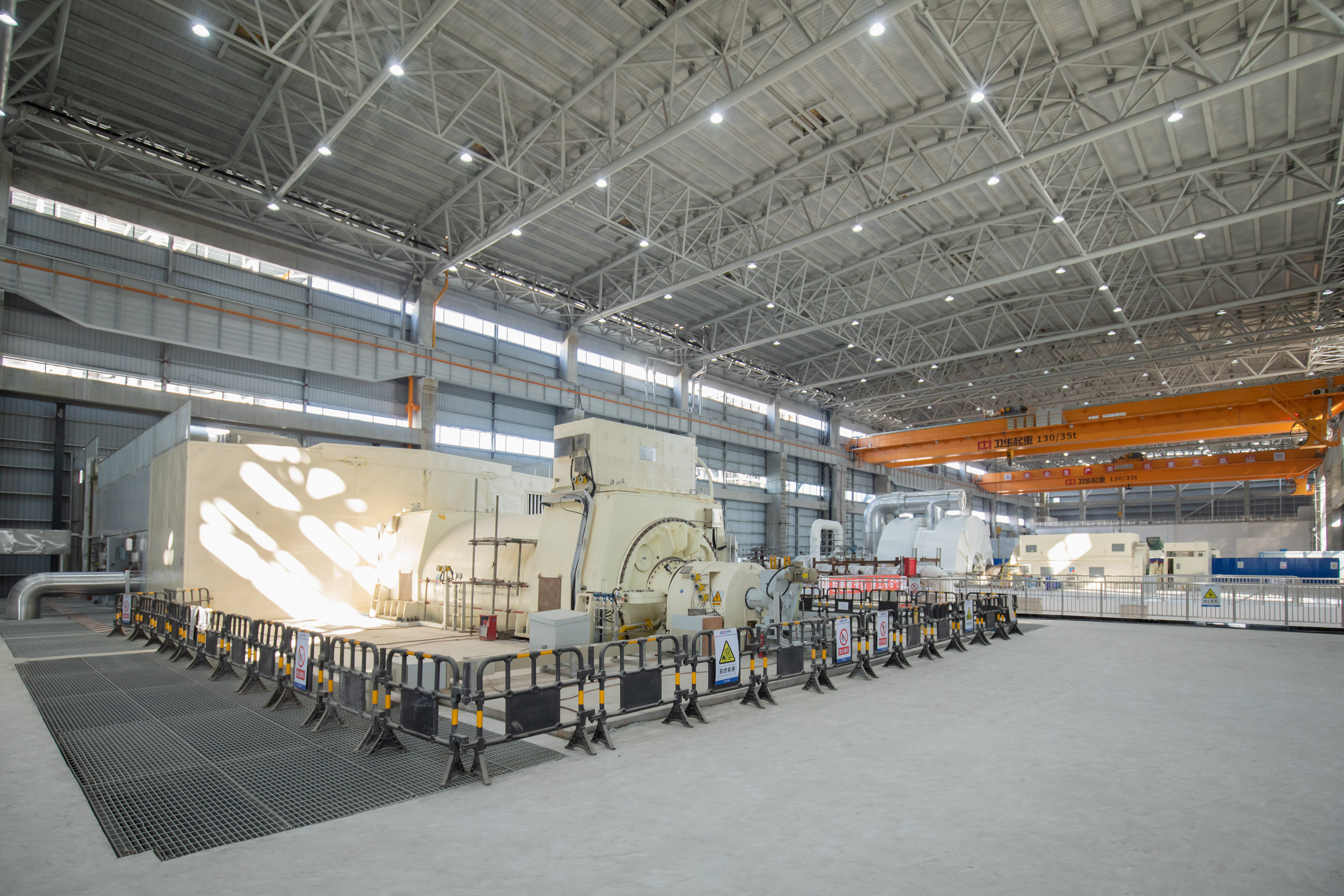

1号机组燃机发电机。惠州日报记者匡湘鄂 通讯员王宗仁 杨秀清 摄
走进大亚湾石化区综合能源站项目,只见主厂房、锅炉房、办公楼依次排列,高高耸立。项目指挥及调度室的大屏上密集显示着机组运行的各种数据,工作人员紧张而有序地忙碌着。
据了解,大亚湾石化区综合能源站项目是广东能源集团贯彻新发展理念、助力构建“一核一带一区”区域发展格局、深化大亚湾石化区能源基础设施建设的省重点项目。该项目一期总投资约38.2亿元,建设2×665MW燃气-蒸汽联合循环热电冷联产机组及配套设施,配置2台665MW燃气-蒸汽联合循环热电联产机组,每套机组包括1台干式低NOx燃气轮机、1台燃机发电机、1台蒸汽轮机、1台汽机发电机、1台无补燃三压再热型余热锅炉(配脱硝装置)及其相关的辅助设备。项目一期投产后,年发电量约50亿千瓦时,年供热量约1112万吉焦,年产值35亿元以上。
2022年3月29日,项目一期主厂房基础浇筑第一方混凝土,项目主体工程正式开工建设。今年1月19日,项目一期1号机组燃机首次点火一次成功,2月21日燃机发电机首次并网成功,3月1日汽机发电机首次并网成功,标志着该项目朝商业运行迈出实质性一步。
“项目从开工到首次并网成功只用了不到两年时间,创造了‘惠州速度’。”广东粤电大亚湾综合能源有限公司总经理李军介绍,项目一期1号机组将于本月正式投产,提前实现供应超高压蒸汽的目标。此外,项目一期2号机组厂用电系统已完成受电,由安装高峰期进入单体调试阶段,计划今年5月正式投产。
据介绍,大亚湾石化区综合能源站项目以一系列新技术、新工艺、新材料,提高能源综合利用率。该项目一期国内组装的首台掺氢9HA.01型燃气轮机组项目的核心设备——9HA.01型燃机,是目前世界上性能最先进的燃机之一,所组成的燃气-蒸汽联合循环机组比F级燃气-蒸汽联合循环机组的效率提高4%以上,供热情况下全厂热效率可达70.51%以上。
大亚湾石化区综合能源站将向埃克森美孚惠州乙烯项目供应超高压蒸汽,帮助消纳其生产过程中产生的含氢尾气,实现能源的综合利用。不仅如此,该项目具备向周边企业供应各种等级蒸汽的能力,在大亚湾石化区西部实现集中供热,积极助力地区经济社会高质量发展。
此外,该项目的建成投用将在节能减排方面起到示范引领作用,为实现碳达峰、碳中和“3060”目标作出贡献。“大型燃气轮机掺氢尾气技术的应用能大量减少碳排放,实现能源的有效利用,提高应用效率。”李军介绍,经预估计算,机组燃料为天然气掺氢,相比纯天然气燃料,如两台9HA.01机组每年以掺氢10%的燃料满负荷运行4500小时,最多可减少二氧化碳排放58630吨。
