惠州首个110千伏光伏变电站顺利投产

  12月27日深夜22点,随着GIS汇控柜内的红色指示灯亮起,110千伏望江变电站110千伏母线通电,标志着多功能合一“综合站”110千伏望江输变电工程正式投运。工程投产后,区域将新增12.6万千瓦供电能力,不仅有效缓解江北望江片区日益增长的用电需求,且推动传统电网建设向服务地方、服务群众的创新服务型电网建设转型。

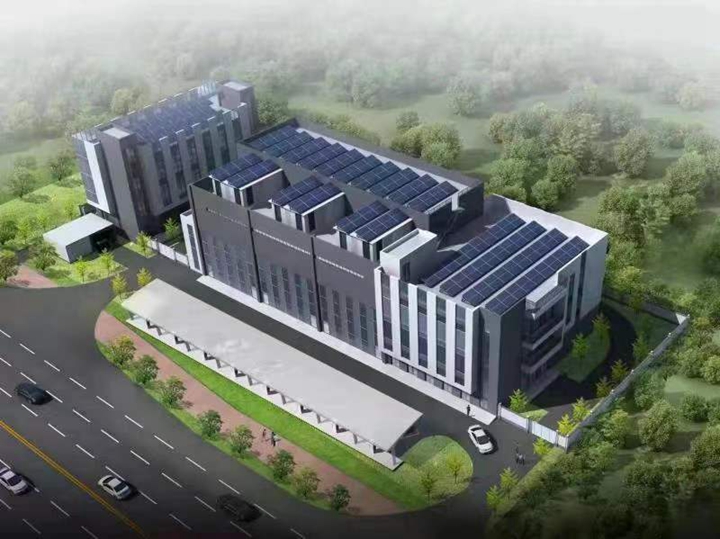

  110千伏望江变电站效果图。

  110千伏望江变电站地处惠城区寸土寸金的“心脏地带”,属全户内GIS站,集光伏发电站、电动汽车充电站、换电站、5G基站、储能站等多元数据中心为一体,将成为惠州首个110千伏光伏室内变电站。该工程本期建设2台63千伏主变,3回110千伏出线间隔,32回10千伏出线间隔。

  为有力推动望江片区“电能心脏”的建设进度,惠州供电局结合望江输变电工程现场施工情况,积极响应局党委“奋战100天”号召,建立党员先锋阵地,选调技术骨干组成党员先锋团队,编制现场各层级负责人“安全责任清单”,以‘党员带头,1+1大于2’的施工效率,充分发挥党员先锋团队的战斗堡垒作用,重点解决现场协调多头指挥、管理链条冗长等问题,高效推进工程建设。

  项目建设初期,由于站址基础下方有一条在运排水箱涵,原定迁改方案因多种因素无法按期施工,严重影响工程进度。为有效推进项目实施,惠州惠城供电局工程建设党支部联合惠州市排水管理中心及相关设计施工单位,多次踏勘现场,研讨解决方案,并通过上门走访、多方协商等方式,向当地居民解释项目建设的重要意义,最终制定临时排水措施,成功协调箱涵与建筑基础冲突问题,确保项目提速推进。

  此外,因110千伏望江变电站为全户内GIS站,施工作业面较小,变电站施工交叉点多,对施工管理和设备的进场运输、吊装、试验、检修等作业安全要求较高,同时涉及多班组交叉作业,且计划施工周期比常规缩减了3个月,如何“快、好、绿色”施工,成为承建方的鸿业电力公司攻坚的难题。

12月27日深夜,110千伏望江输变电工程顺利投产。

  “我们抽调6名党员先锋队员组成安全日常专项检查及质量验收的党员先锋团队,每天下午召开协调会,分析、总结今日新情况新问题,安排部署下阶段工作,确保任务明确、责任到人,各项工作‘无缝对接’,最终只用了短短5个月的时间,就完成了全部工程建设。”望江输变电工程施工负责人李尧说道。“红色战斗堡垒”有力保障了项目进度,再一次刷新“鸿业建设”速度。

  作为惠州首个“万字能源”示范点,110千伏望江变电站为惠州加快建设国内双一流城市提供坚强的能源保障。(范燕婷、李尧、温秀云、陈凌)
