走马重点项目丨惠州这个千亿级园区9条市政道路建成贯通

原标题

惠州新材料产业园形成“大开发大建设大招商”良好局面
已建成贯通11条市政道路,今年至少再落户10宗项目、预计总投资超200亿元

  园区内9条市政道路建成贯通;惠霞高速(惠州市1号公路)惠州新材料产业园至大亚湾区段半幅通车,石化专用通道投入使用;10宗已落户产业项目中有2宗今年上半年建成投产,6宗在年底前建成投产;今年至少落户10宗产业项目,预计总投资235亿元……

  1月10日上午,惠州新材料产业园起步区9条市政道路贯通仪式举行。记者在活动现场了解到,围绕建设“国内一流的新材料产业基地”和“粤港澳大湾区新材料科技创新基地”战略定位,2022年产业园扎扎实实完成了既定计划任务,三年打基础目标如期实现,形成“大开发、大建设、大招商”良好局面。

  2023年是产业园高质量发展的关键一年,产业园规划建设指挥部相关负责人表示,今年园区将聚集初成见效的目标要求,全力推进产业园市政基础设施和公用工程建设,重点抓好招商选资和项目落户等,推动园区产业建设有更大的提升。

  园区起步区道路网基本建成

  “道路施工过程中,全体员工克服雨季、寒流和疫情影响,采取加倍投入人员和机械、开展夜间作业等措施,顺利实现了道路贯通既定目标,为产业园招商引资和企业入驻创造了必要条件。”1月10日上午,中国化学工程第十一建设有限九公司副总经理江传喜接受采访时说道。至今,园区内已经建成贯通的市政道路共11条,标志着产业园起步区道路网基本建成,向构建园区成网成环、内畅外联的道路体系迈进关键一步。

  中国化学工程第十一建设有限公司、惠州市水电建筑工程有限公司等参建单位在几乎全员感染新冠病毒的情况下,加班加点狠抓落实,保质保量完成了2022年市政道路建设任务。惠东县至正建设工程管理有限公司监理团队迎难而上、全程监管,有效保障道路工程质量安全……争分夺秒抢抓进度,不折不扣保质量安全,这是刚刚过去的2022年里,产业园这个千亿级园区各施工单位的常态,推动着园区以一周一个新貌的速度加速建设。

  如今,园区起步区内总面积4.5平方公里的场平工程基本完成,“可满足新开工产业项目用地需求。”有关负责人表示,今年将完成1.21平方公里场平(五区)工程,启动场平四区工程;已启动建设的17条园区市政道路中有9条建成贯通,今年将继续加快推进这17条市政道路建设。

  在配套设施方面,园区日处理能力1万吨的污水处理厂一期项目主体工程已基本完工,将在今年3月和污水排海管道同步投产运营;临时消防站已组建完成并正式启用,特勤消防站已启动施工招标工作;220千伏谟岭输变电工程已动工建设。

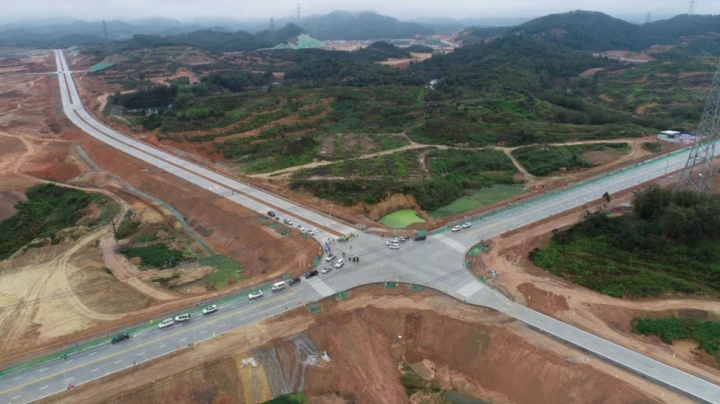

新材料产业园起步区九条市政道路贯通。

  宇新6万吨/年PBAT先行项目今年春节后投料试产

  “联合党委效率很高地帮我们解决了临时用电问题,为我们节省了很多预算,让我们在这里安家吃下‘定心丸’。”惠州立拓新材料有限责任公司临时党支部副书记田野说道。

  在过去一年,在产业园项目联合党委引领下,产业园建立起零距离问题处理机制,每周定期召开联合党委协调会暨产业项目推进会、现场协调会,企业办理“四评四证”前期手续的时间得到进一步压缩,项目环评办理时间从平均50天压缩到25天,工规证办理时间从法定20天压缩到4天,首批入园的8宗产业项目建设有序推进。

  目前,宇新6万吨/年PBAT先行项目已完成中交,今年春节后将投料试产,一期项目催化剂装置已动工,预计今年上半年建成投产;兴长30万吨/年高端聚烯烃新材料项目已完成地下工程和全厂性设施框架建设,也将在今年上半年投产。“其他项目已开展土建施工,将在年底前陆续建成投产。”上述负责人表示,8宗产业项目总投资约132.7亿元,总产值约213.6亿元,税收贡献约16.94亿元。

  同时,聚焦聚合物产业链和电子新材料两大产业集群建设,产业园加大了招商引资力度。2022年产业园规划建设指挥部先后赴上海、福建、湖北、江西、重庆等地区拜会巴斯夫、利安德巴塞尔、兴发、新天和、中润、亿纬、普赛达等世界500强和行业领先企业。如今,产业园已落户10宗产业项目,总投资约153亿元,预计总产值约270亿元;另有5宗项目已达成初步投资意向。

  据产业园规划建设指挥部有关负责人称,今年,产业园将聚集初成见效的目标要求,强化招商引资,引进更多技术先进、行业领先、市场前景好的项目落户,着力打造“优等生俱乐部”,2023年至少落户10宗项目,预计总投资235亿元,推动产业建设有大的提升发展。

  文:惠报全媒体记者冯丽均 通讯员赖绮琴

  图、视频 惠报全媒体记者杨建业
