粤港澳大湾区500千伏外环东段工程(惠州段)全线贯通

原标题:

  大湾区500千伏外环东段工程(惠州段)全线贯通

  较预定竣工日期提前5个月,助力广东目标网架建设提质增速

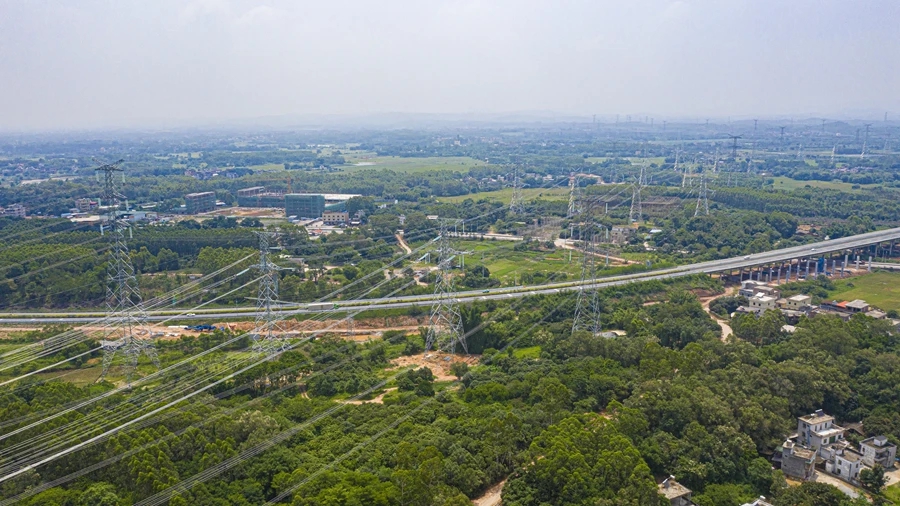

  惠州日报讯 (记者骆国红 通讯员廖伟兴 沈春杨)5月29日,历经294天艰苦奋战,伴随K29-K34放线段最后一段导线成功展放到位,粤港澳大湾区500千伏外环东段工程(惠州段)在全省各段线路中率先实现全线贯通。惠州段的全线贯通较预定竣工日期提前了5个月,为广东目标网架建设的提质增速奠定了坚实基础。

  据介绍,粤港澳大湾区500千伏外环东段工程是广东省电网“十四五”规划重点工程项目,途经惠州、河源、汕尾等地。工程投产后可进一步发挥湾区外环电力调配平台功能,提高广东电网东西断面输电能力,对满足粤东地区电源发展需要、支撑广东目标网架东部片区建设意义重大。惠州段作为主体工程的重要组成部分,全长约60公里,新建杆塔133基,跨越博罗县的杨村、杨侨、麻陂、观音阁等镇。

  “线路覆盖范围广、作业任务重、施工难度系数大,部分线路需要跨越长深高速、京九铁路等交通线,涉及大量前期工作,且建设过程中还需不时面对‘龙舟水’等强对流天气的影响,给我们的项目管控带来了巨大挑战。”惠州供电局项目管理中心业主项目经理李兴余说。

  为保障项目稳步推进,惠州供电局依托“委员项目+”机制,成立了目标网架工程(惠州段)临时党总支,建立里程碑事项和重点任务关注清单,将任务按月部署、按周分解、按日落实,做到对标对表、逐级递进,同时与属地政府和博罗供电局建立紧密联动机制,积极协调解决清障梳理、铁塔组立、线路架设等工作中遇到的梗点和难点,打通无障碍施工关隘,通过科学谋划、紧密部署、精准施策,有力保障了项目的精准和按时落地。

  作为广东目标网架第二阶段的项目之一,粤港澳大湾区500千伏外环东段工程引入诸多先进技术和设备,创下多个全国首创,如国内首次应用8000安级500千伏GIS设备、国内首次应用八分裂导线作为500千伏输电线路、国内首次在500千伏配电装置应用8000安级导线组合及金具等,有力推动了粤港澳大湾区电网向更加安全、可靠、绿色、高效、智能的方向持续迈进。

  惠州供电局表示,在后续工作中,该局将继续推进目标网架建设,把满足人民追求美好生活的电力需求作为一切工作的出发点和落脚点,努力打造新型电力系统示范区建设的惠州样板,为惠州经济发展提供更加充沛的“电动力”。

编辑:小丽
