国内首座高国产化率数字电厂年底在惠投产

原标题:

华电东江项目已进入设备安装及调试阶段

国内首座高国产化率数字电厂年底在惠投产

  仲恺高新区东江高新科技产业园东兴片区,广东华电惠州东江燃机热电项目(以下简称“华电东江项目”)建设现场塔吊林立,各类施工机械开足马力紧张作业,呈现出一派热火朝天的建设场景。该项目是广东省“十四五”能源发展规划保供电重点项目、省重点工程建设项目,规划建设2台535MW燃气-蒸汽联合循环热电冷联产机组(配套建设供热、冷管网)。

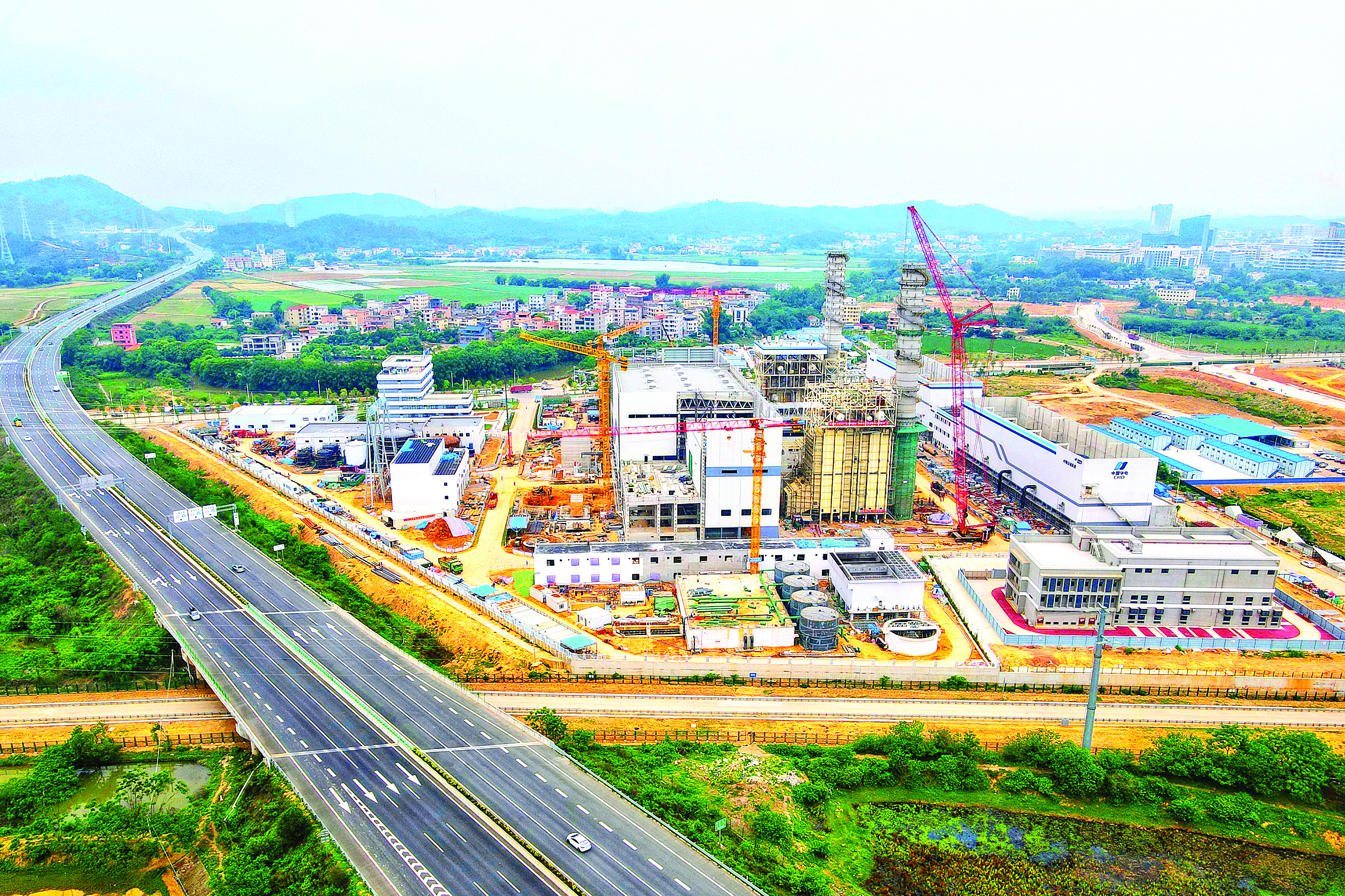

广东华电惠州东江燃机热电项目建设现场。惠州日报记者朱金赞 摄

  “项目至今投资额已完成约70%,已进入设备安装及调试阶段,将于今年底投产发电。”广东华电惠州能源有限公司董事长刘晓东表示,项目将建成国内首个标杆高国产化率9F5型燃机数字电厂,助力提升粤港澳大湾区能源保障能力和惠州能源结构调整。

  重型燃气轮机被誉为工业皇冠上的明珠,它运行条件苛刻,涉及学科复杂,研发难度极大,是我国被“卡脖子”的关键设备之一。记者走访了解到,华电东江项目规划建设2套F级重型燃气轮机机组,国产化率高达85%。

  “这个项目建设的是目前国内同类机组中出力最大、效率最高的F级燃机M701F5型,单套联合循环机组装机容量535MW。”刘晓东介绍,该机型在多叠层缸体焊接、压气机静叶栅装焊、大型缸体零件加工控制变形、燃机数字化总装等方面取得多项技术突破,达到行业先进水平。

  去年2月27日,华电东江项目主体工程全面开工建设,同年11月底国内首台M701F5型燃气轮机下半缸成功吊装就位。今年4月9日,项目1号机组智能分散控制系统(ICS)受电复原一次成功,标志着项目由静态安装转为动态调试。

  目前,华电东江项目正在稳步推进设备安装及调试,力争今年底实现两套机组投产。

  记者在现场了解到,为了匹配燃机的高参数,更有效地利用燃机余热,华电东江项目机组使用的余热锅炉及配套汽轮机,建成后将实现冷热电三联供。“发的电直接并入220KV鹿江站,余热产生的高品质蒸汽、冷水也将满足东江高新科技产业园及其附近企业的生产需求,助力提升粤港澳大湾区能源保障能力和惠州能源结构调整,促进节能减排和能源高效利用。”刘晓东表示,作为清洁能源,华电东江项目将为省、市实现“双碳”目标贡献力量。

  值得关注的是,作为广东省骨干电源建设项目,华电东江项目从立项之初就积极拥抱数字化电力变革浪潮,将建成国内首座高国产化率的9F5型燃机数字电厂。

  4月9日受电复原成功的智能分散控制系统(ICS)就是建成数字电厂的关键。刘晓东介绍,项目将集成应用首套国产化ICS系统。借助该系统,项目将应用5G、物联网、区块链等技术,利用智能化控制、智能巡检机器人等实现对机组状态的高效率掌握和提前预判,大幅提高全员劳动生产率,将项目打造成国内具有标杆意义的数字电厂。

  “数字电厂是中国华电在电力项目上的大胆探索,也是新质生产力的具体体现。”刘晓东表示,接下来,广东华电惠州能源有限公司将进一步深化科技创新,加强联合攻关,建好中国华电首个ICS智能分散控制系统项目,努力形成一批具有自主知识产权的科技成果,实现电力生产过程的自动化、信息化和智能化。

  惠州日报记者冯丽均 通讯员龚玲珑 徐菲菲

编辑:任己章
